红旗塘工程的前前后后(2)

2015-03-17 09:10 作者:怀国华 来源:www.jiaxing.cc 浏览: 我要评论 (条) 字号:

摘要:红旗塘工程平面示意图 由于当时太湖流域治水总体方案没有确定,边界存在争议,红旗塘上海段干河没有同步实施,因而在嘉善县与青浦县交界处留有一条顶宽1米、长120米的堵坝,造成新开河道不能与下游河道接通,未能充

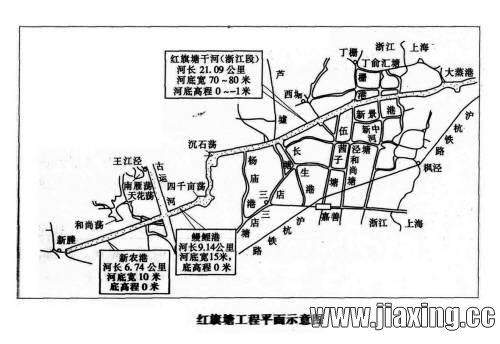

红旗塘工程平面示意图

  由于当时太湖流域治水总体方案没有确定,边界存在争议,红旗塘上海段干河没有同步实施,因而在嘉善县与青浦县交界处留有一条顶宽1米、长120米的堵坝,造成新开河道不能与下游河道接通,未能充分发挥工程效益。直到1991年6月中下旬,太湖流域遭受特大洪灾。为了确保防洪安全,在中央和国务院领导的关怀下,江苏、浙江、上海三省市进行紧急会商。7月5日,原国务院副总理、原国家防总总指挥田纪云签发国家防汛总指挥部传真电报,下令打开红旗塘上的堵坝,打通太湖至黄浦江的泄洪通道。由上海市青浦县人武部组织官兵和民工,嘉善县政府组织力量协同实施炸坝。上午9时,在巨大的爆炸声中,炸开了堵截长达33年的大坝,红旗塘水流始能经浙沪交界出口河道排放东泄。

  红旗塘为嘉兴北部低洼中心的一条东排主干道,兼泄京杭运河以西部分来水。下游虽然初步打通,但由于红旗塘上游连接沉石荡的鳗鲤港及运河以西的新农港等河道水面狭窄,河底较高,河道弯曲,水势不顺。一遇洪灾,上游引排不畅成为瓶颈,再加上海青浦境内5.1公里干河还未拓竣,仍然影响红旗塘整体泄洪的发挥。

  1992年2月,水利部太湖流域管理局在上海主持召开了红旗塘工程可行性研究工作协调会,会议决定全线开通红旗塘,并确定鳗鲤港、新农港为红旗塘上游支河的配套河道。由嘉兴市及嘉善县、秀洲区分别成立工程指挥部,组织实施红旗塘的续建工程(上海境内的5.1公里,由上海市组织完成)。续建项目主要包括配套支河、堤防、护岸、水闸、桥梁建设及土地征用和政策处理。1999年12月10日水利部太湖局在秀洲区王江经镇虹南村举行太湖流域红旗塘(浙江段)开工典礼,同时,伴随着多台推土机来回运转的机械化施工,标志着红旗塘续建工程的正式启动。

  红旗塘续建工程(浙江段)涉及秀洲区和嘉善县。项目总投资3.2485亿元,其中中央补助1亿元,浙江省负责安排2.2485亿元(根据省定比例,由嘉兴市与省各负担50%),征地1630.23亩,拆迁房屋15.58万平方米。主要工程有:一是开挖、拓浚上游配套支河,对新农港、鳗鲤港进行拓浚和部分开挖。新农港位于苏嘉运河以西,从新塍镇东,经朝阳庙、林塘湾、双桥集镇至苏嘉运河,拓浚长度为6.74公里。鳗鲤港西起苏州塘向东经丹白荡、西千亩荡,向北过油车港镇池湾村,至沉石荡,拓浚7.49公里。二是修筑堤防、护岸及防洪墙工程:红旗塘干河共建成防洪墙42.59公里;新农港、鳗鲤港两岸分别修筑护岸及防洪墙29.96公里。三是新建沿河水闸4座。四是新建桥梁21座。五是实施调整项目,对干河沿线及新农港、鳗鲤港两岸的防洪闸、护岸进行加高加固等。至此红旗塘的续建工程于2006年6月全部建成,历时八年,终于使红旗塘前、后工程划上了一个圆满的句号。红旗塘工程从1958年12月起干河的开挖,到1991年7月上海青浦堵坝的炸通,至2006年6月续建工程的完工,终于实现了近半个世纪以来嘉兴几代人的一个治水梦想。

  红旗塘工程的全面建成,它留给后代的不仅仅是一条日夜流淌的河流,更是体现嘉兴人一种锲而不舍、艰苦奋斗、无私奉献的治水精神。红旗塘将源远流长,永远造福于人民。

  (作者系原秀洲区红旗塘工程指挥部副指挥、原秀洲区水利局局长)
顶一下
(2)
66.7%
踩一下
(1)
33.3%
------分隔线----------------------------
特别说明

◎ 广告赞助

◎最新评论
      谈谈您对该文章的看法
      表  情:
      评论内容:
      * 请注意用语文明且合法,谢谢合作 审核后才会显示! Ctrl+回车 可以直接发表

      ◎ 阅读说明READ EXPLANATION

      ☉出处:嘉兴故事         网址:http://www.jiaxing.cc
      ☉转载时请注明出处和网址。
      ☉本站所有文章内容均由各报章媒体精心收集而来,本站不做任何商业用途。
      ☉版权归原作者所有,若您想转载此处文章请注明原作者和本站出处。
